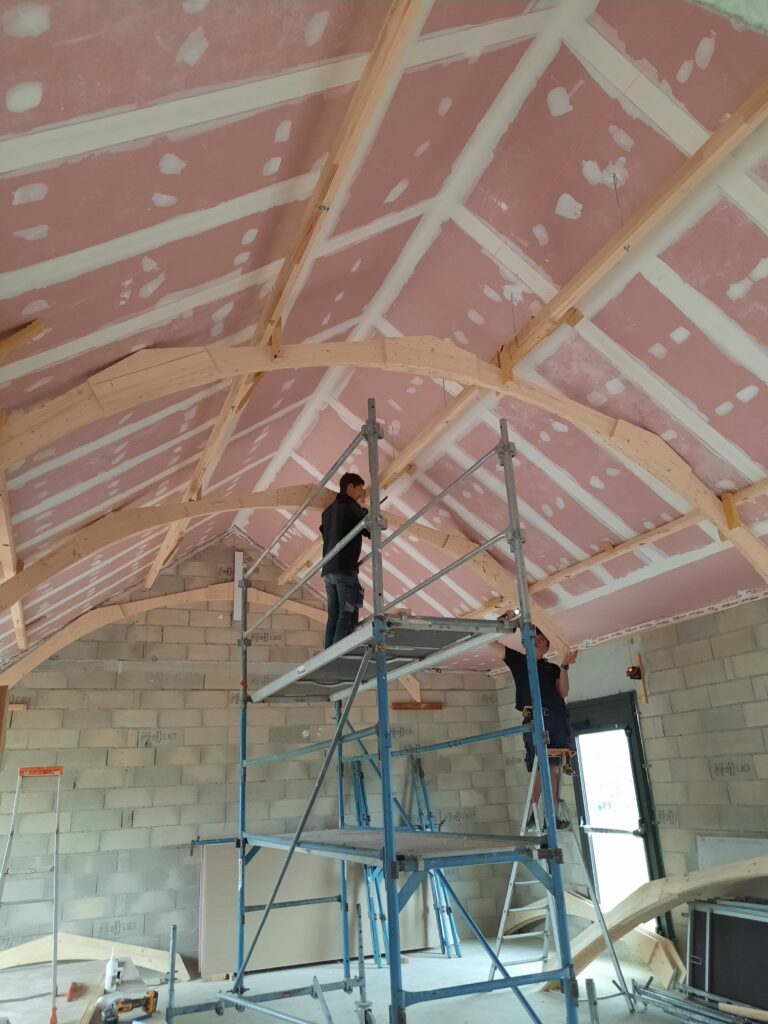

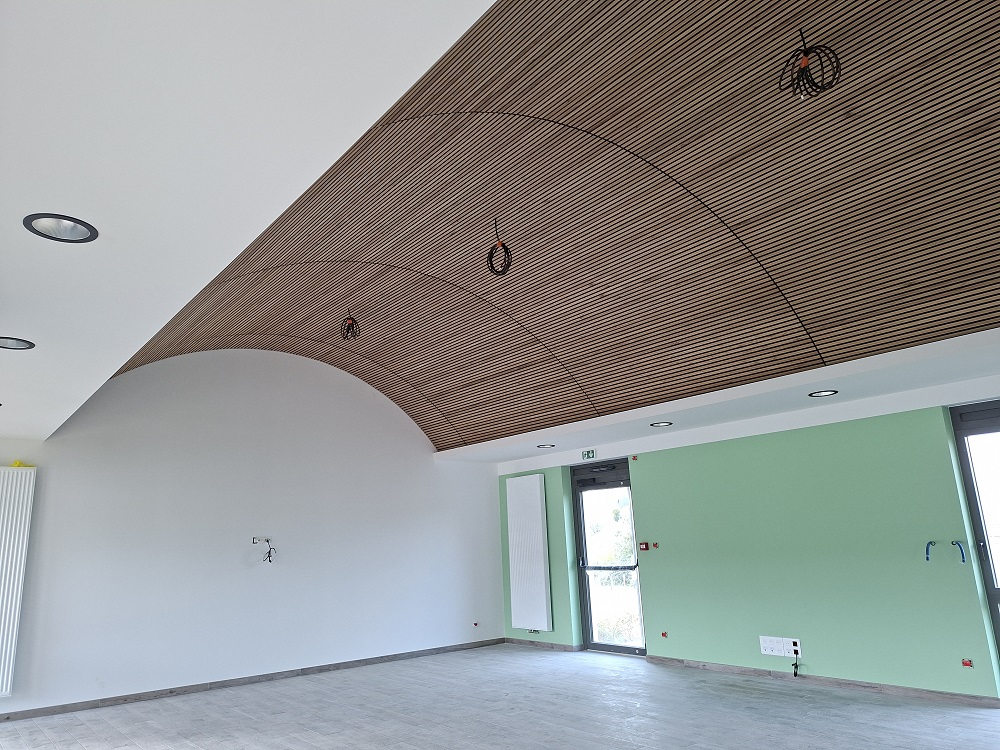

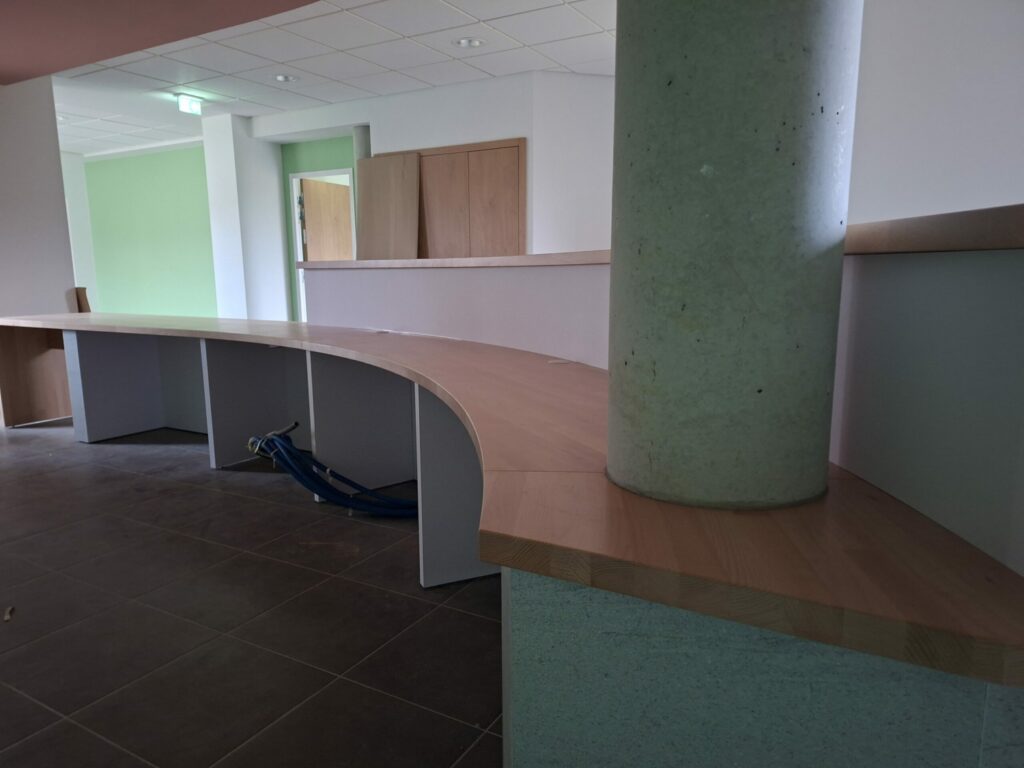

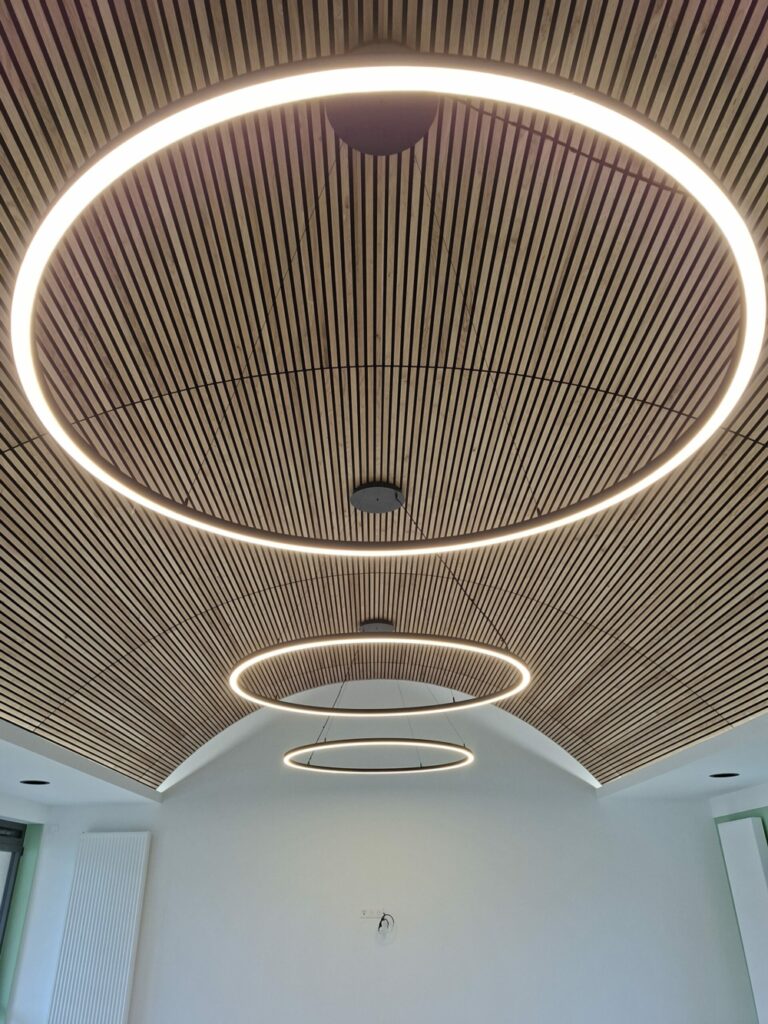

La salle du conseil s’habille de son plafond bois. . . Hâte de voir le résultat !
15 mai 2025

Le travail se poursuit à l’intérieur avec la pose de l’isolation des plafonds. La réunion de chantier hebdomadaire permet le suivi et d’avoir un chantier qui se réalise dans les délais prévus. . .
23 avril 2025

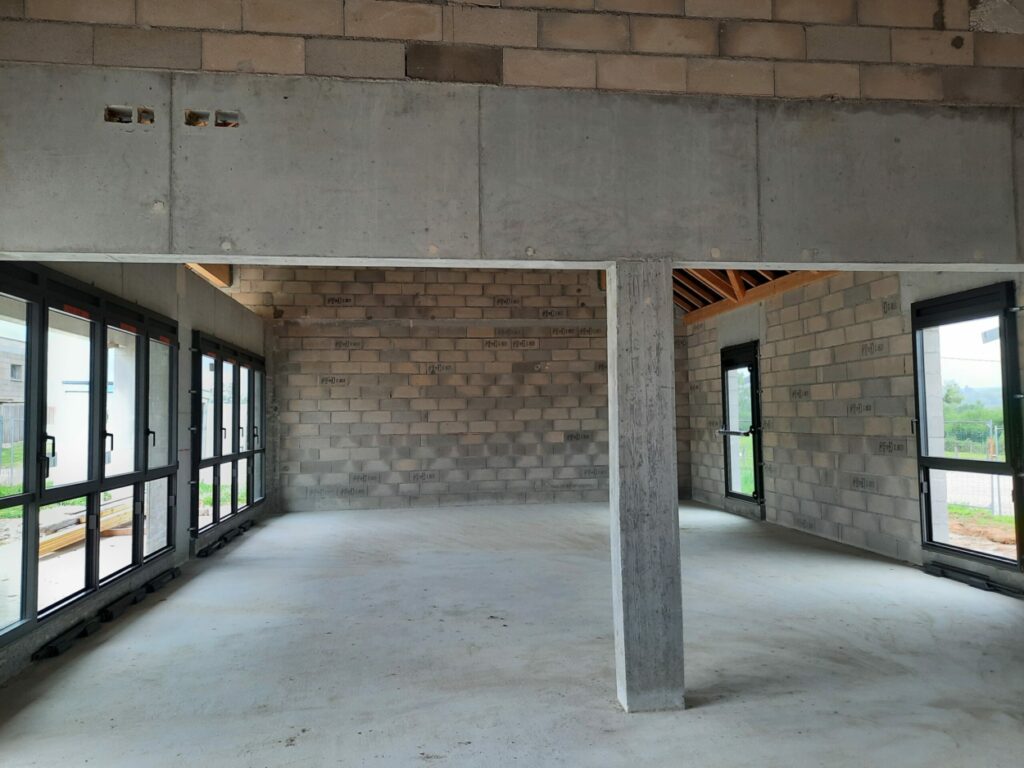

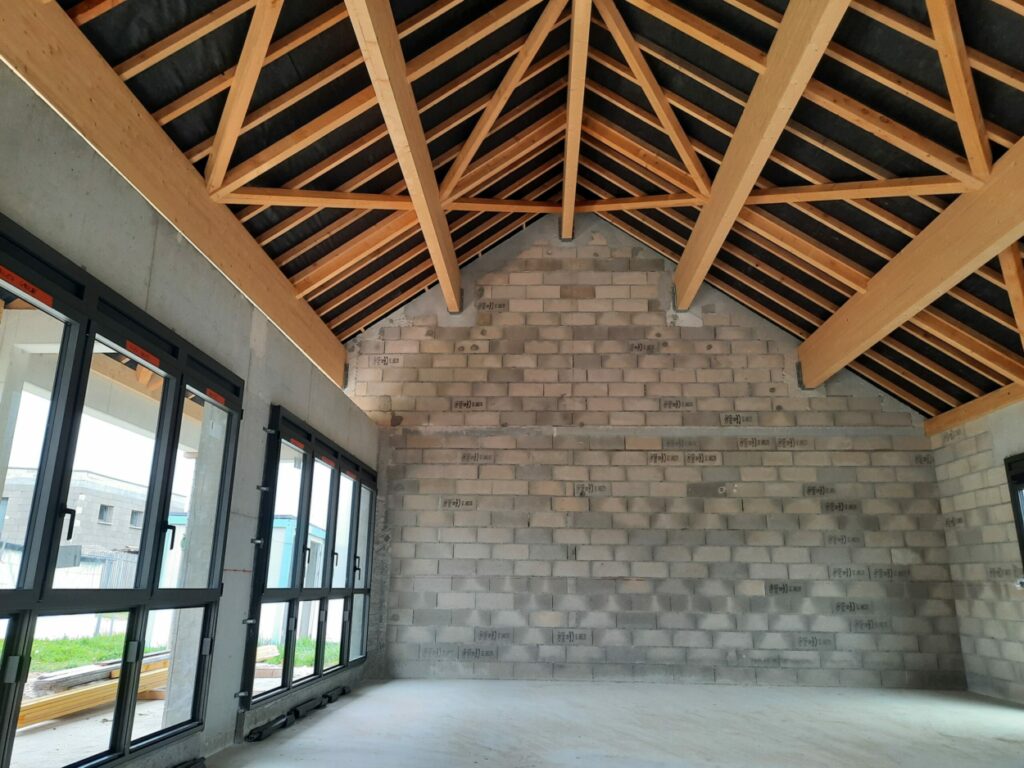

Le bâtiment de mairie ne craignait plus la pluie, désormais le voici à l’abri des courants d’air. . . Les menuiseries extérieures sont posées.
19 avril 2025

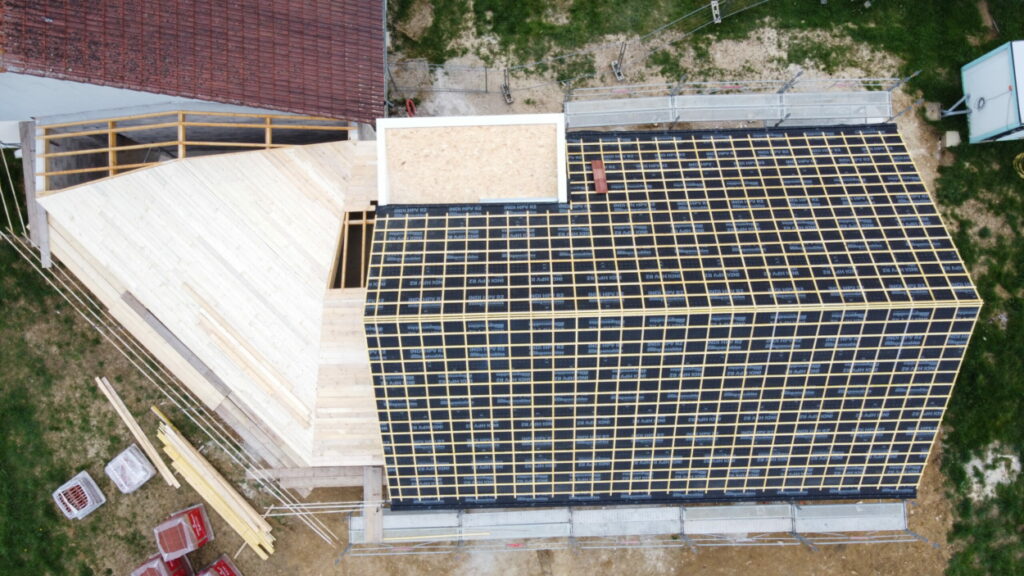

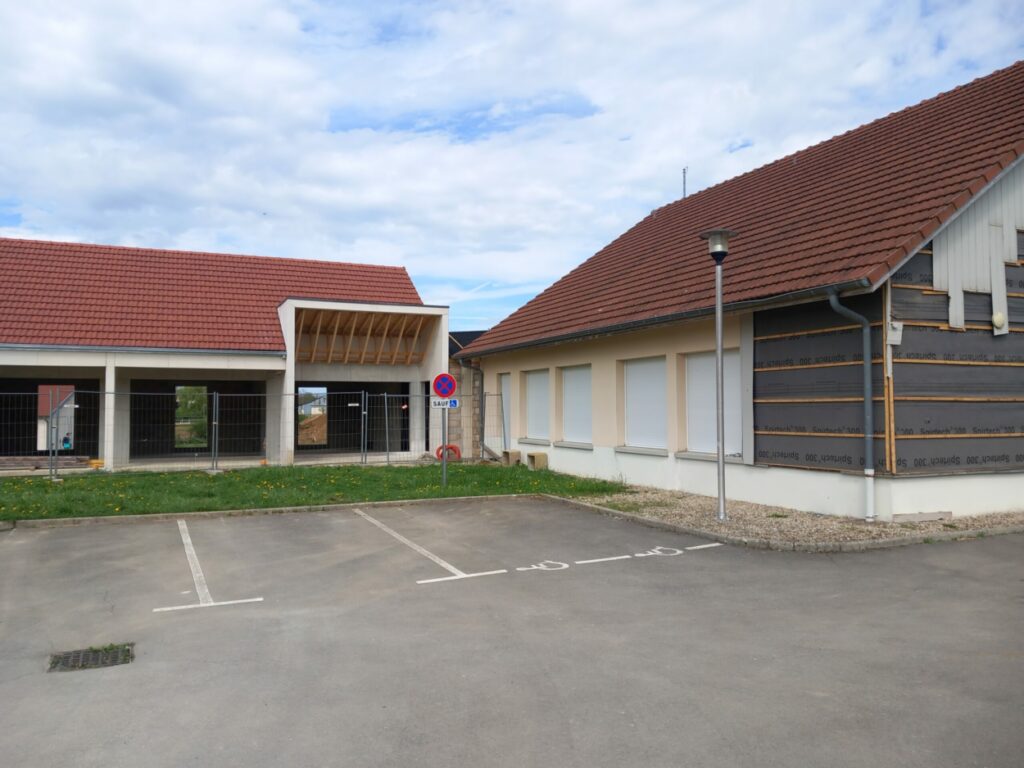

Les tuiles sont posées sur la mairie et la rénovation du bardage de la bibliothèque est en cours. . .
3 avril 2025

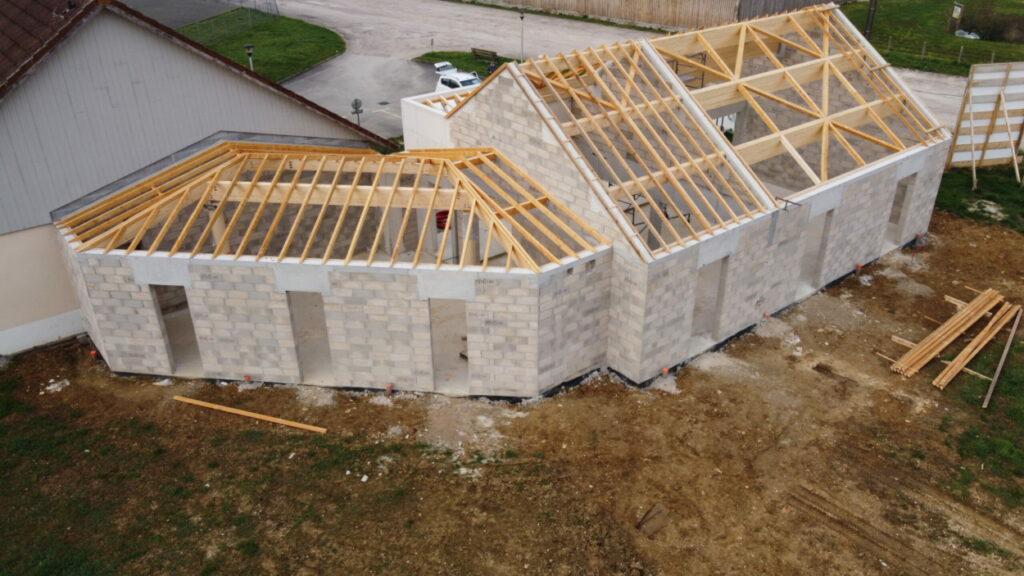

La mise en place de la toiture se poursuit, la charpente est terminée, les tuiles vont bientôt arriver.
10 mars 2025

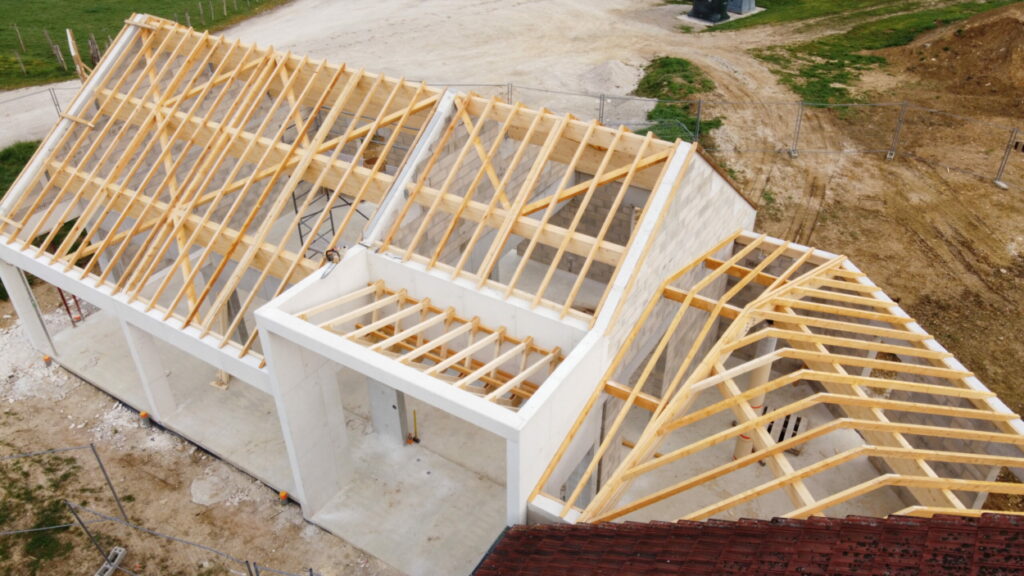

On passe aux éléments bois de la charpente, le bâtiment prend forme. . .
10 mars 2025

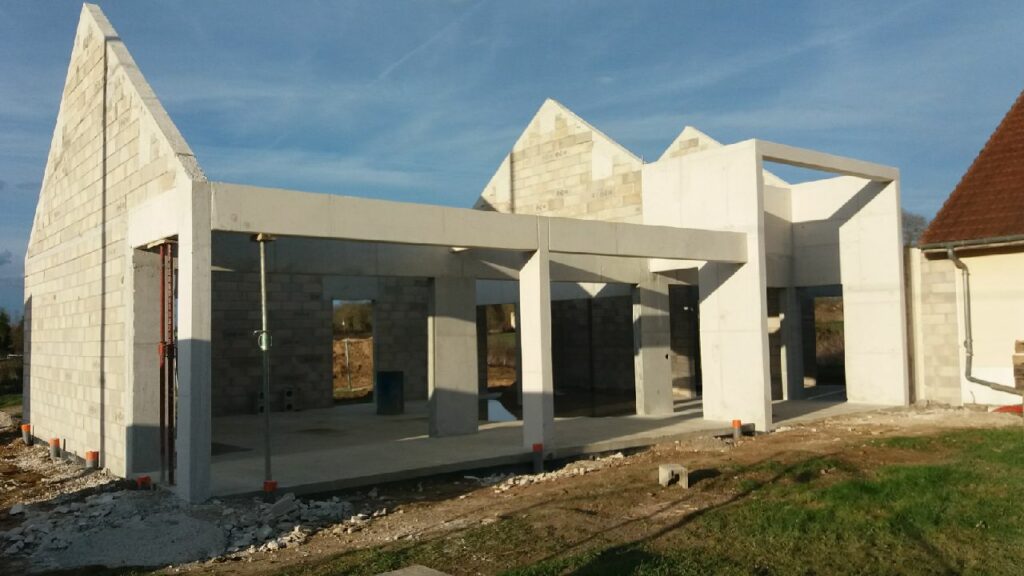

On y est, le gros œuvre est achevé. . .
27 février 2025

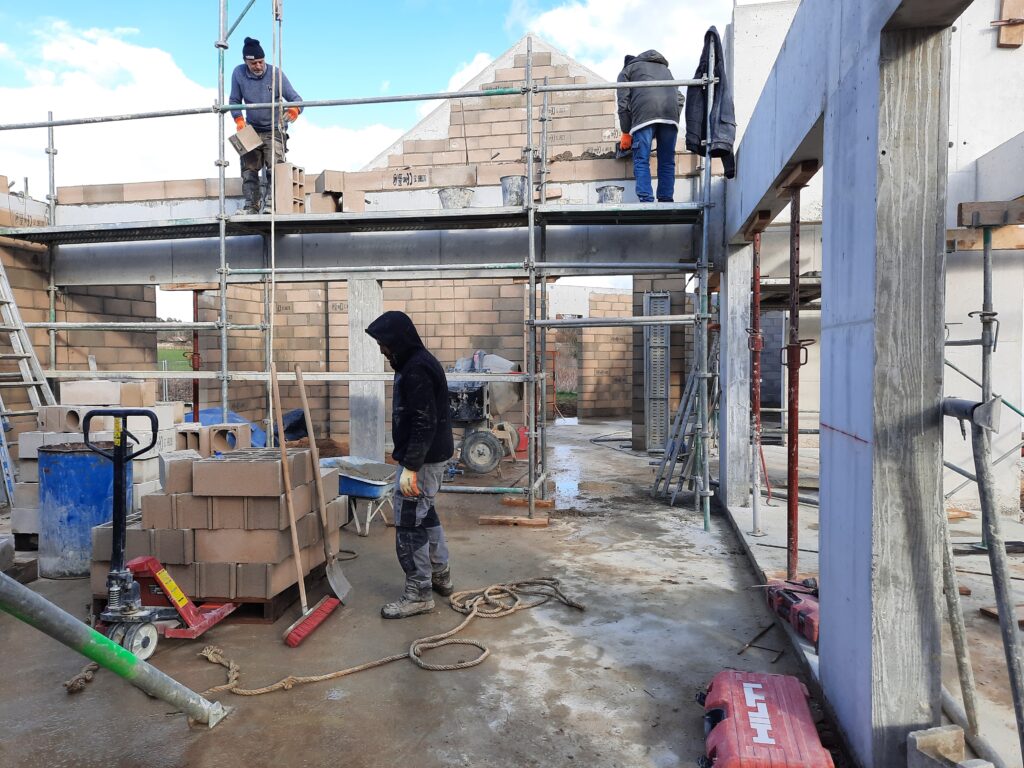

Construction des pignons. . .

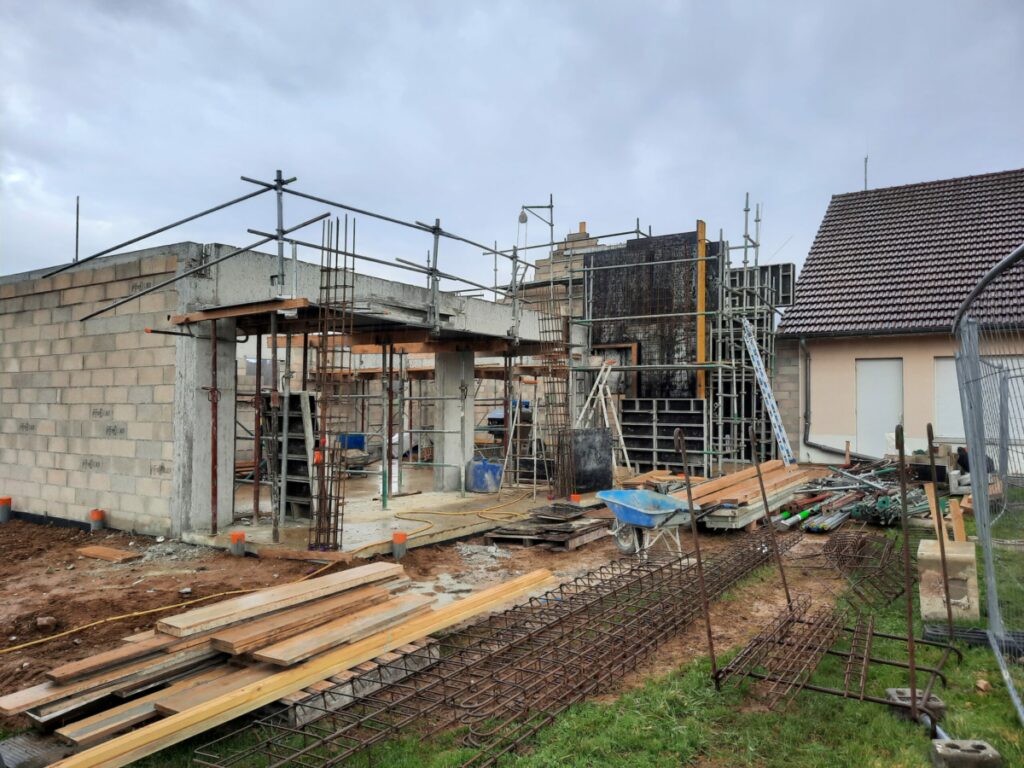

11 février 2025

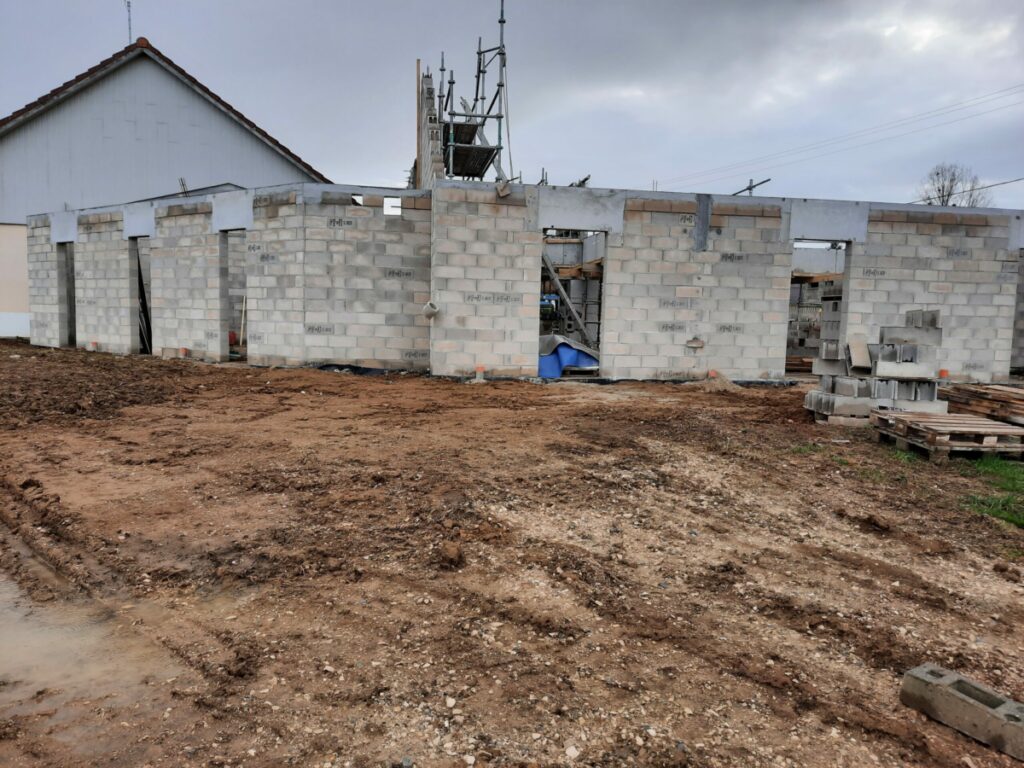

Nouvelle étape de la construction. Elle prend encore la pluie mais bon. . .
21 janvier 2025

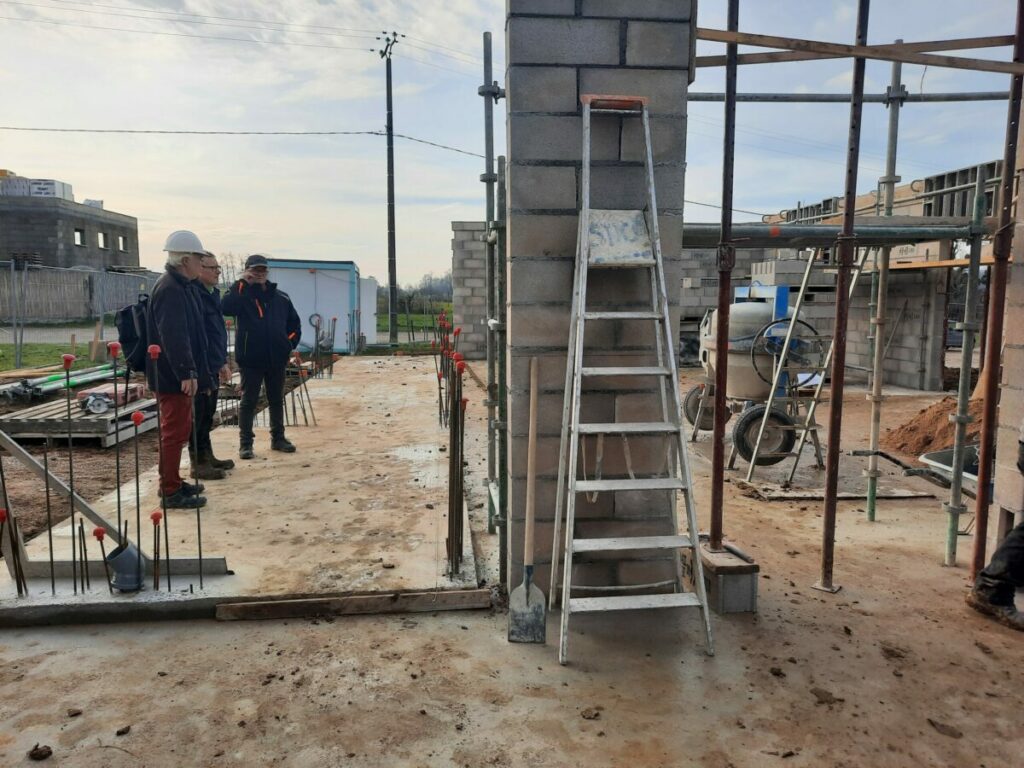

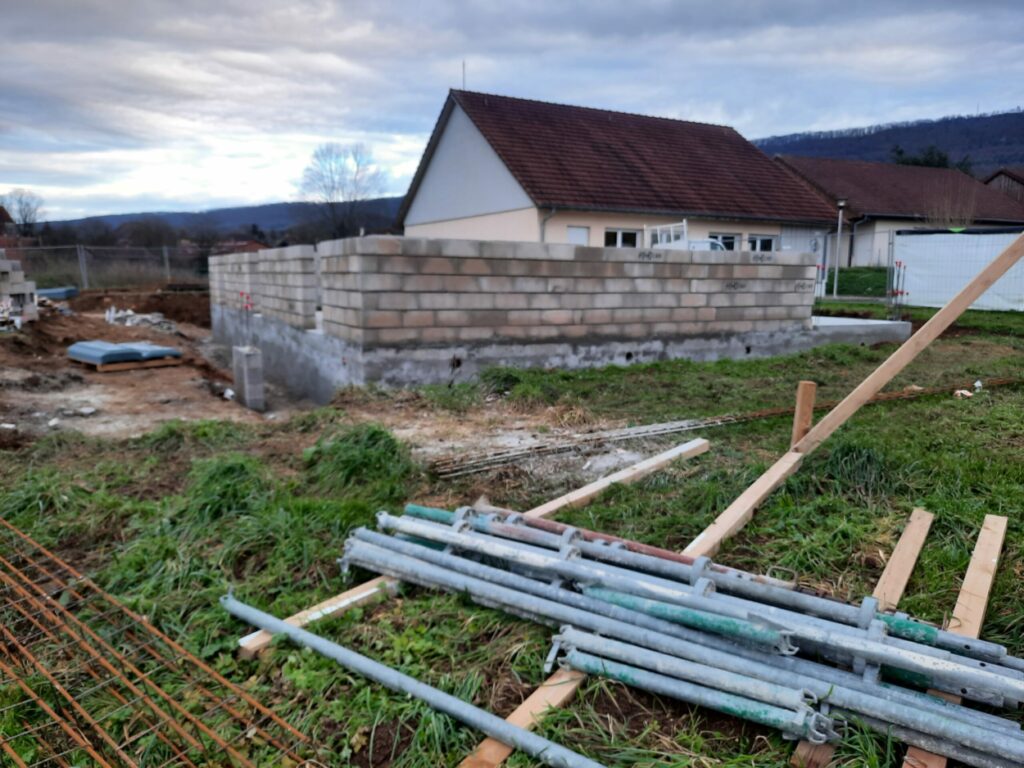

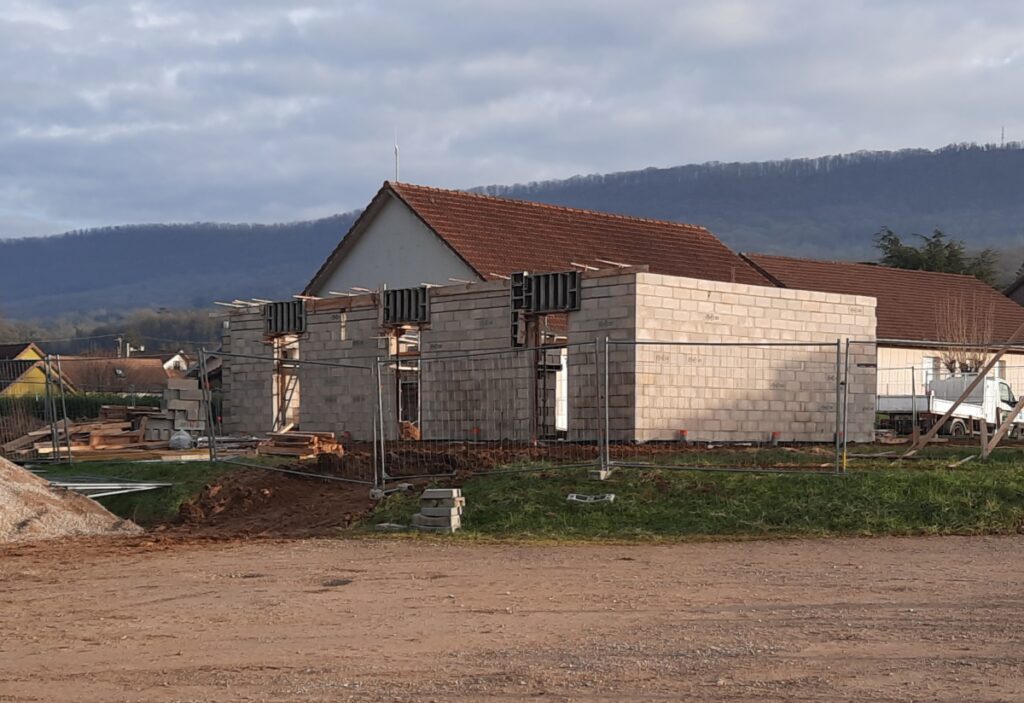

On avance, les murs sont achevés. . .
11 décembre 2024
Plot après plot, les murs se montent. . .
11 décembre 2024

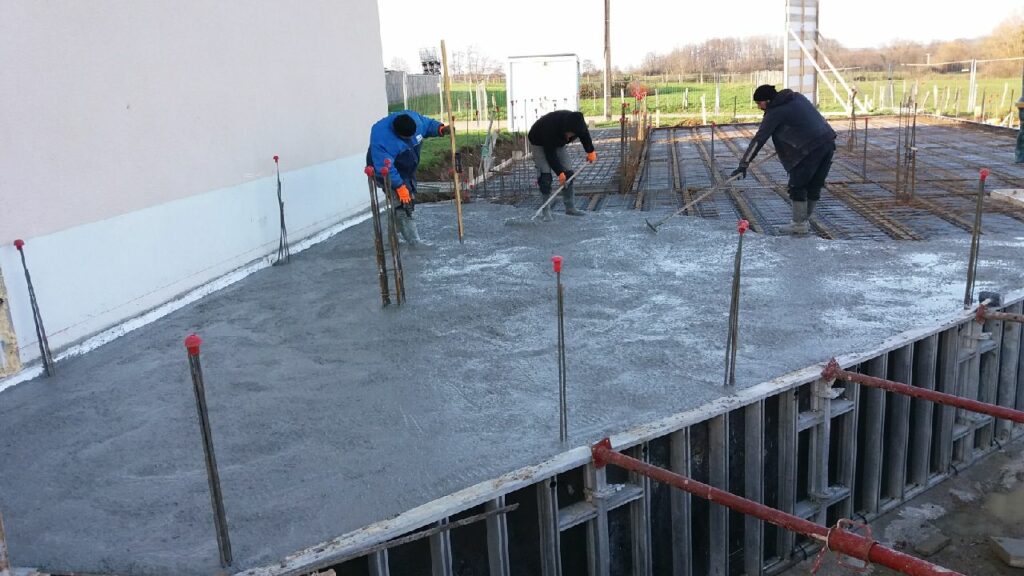

La dalle est coulée au-dessus du vide sanitaire
4 décembre 2024

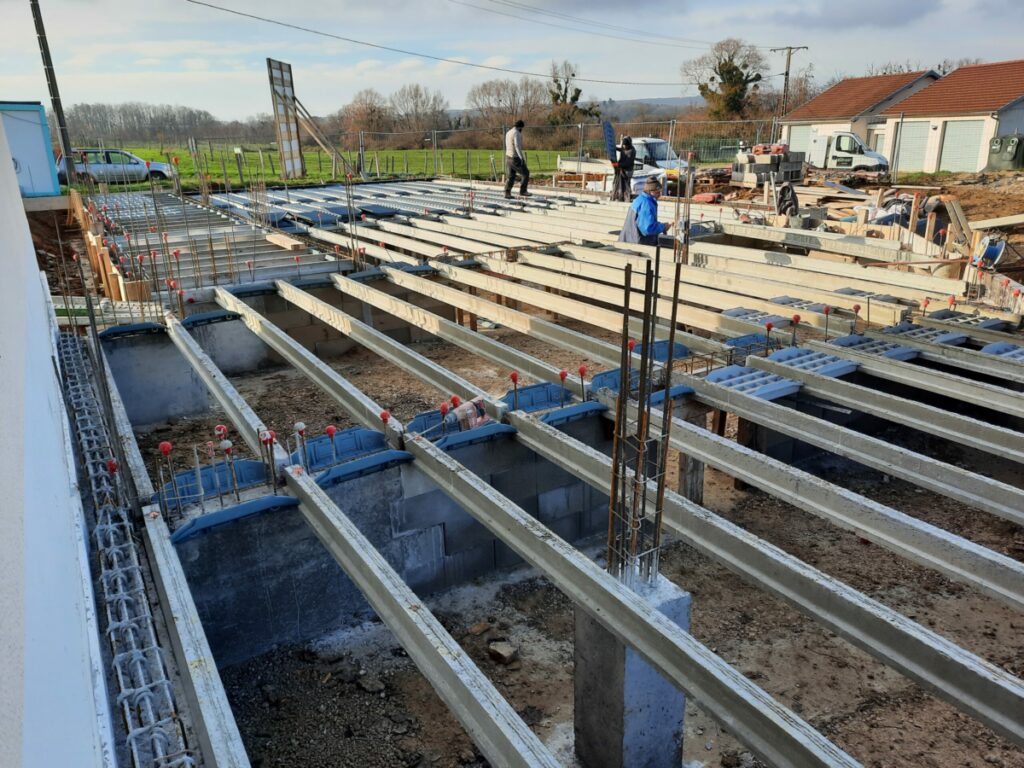

Poutrelles et hourdis s’installent au-dessus du vide sanitaire. . .
22 novembre 2024

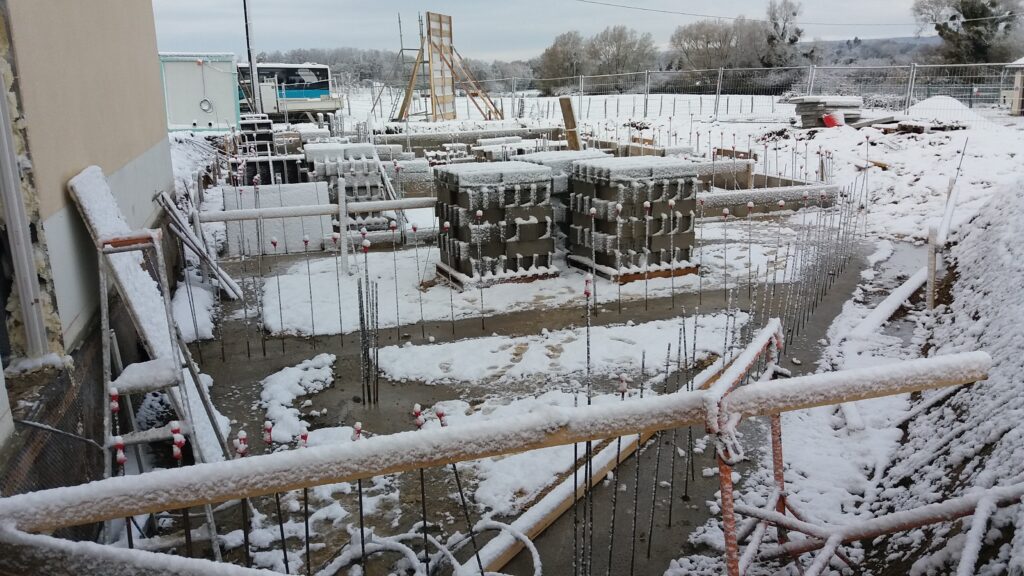

La neige fait son apparition mais tout est prêt pour la construction du vide sanitaire
16 novembre 2024

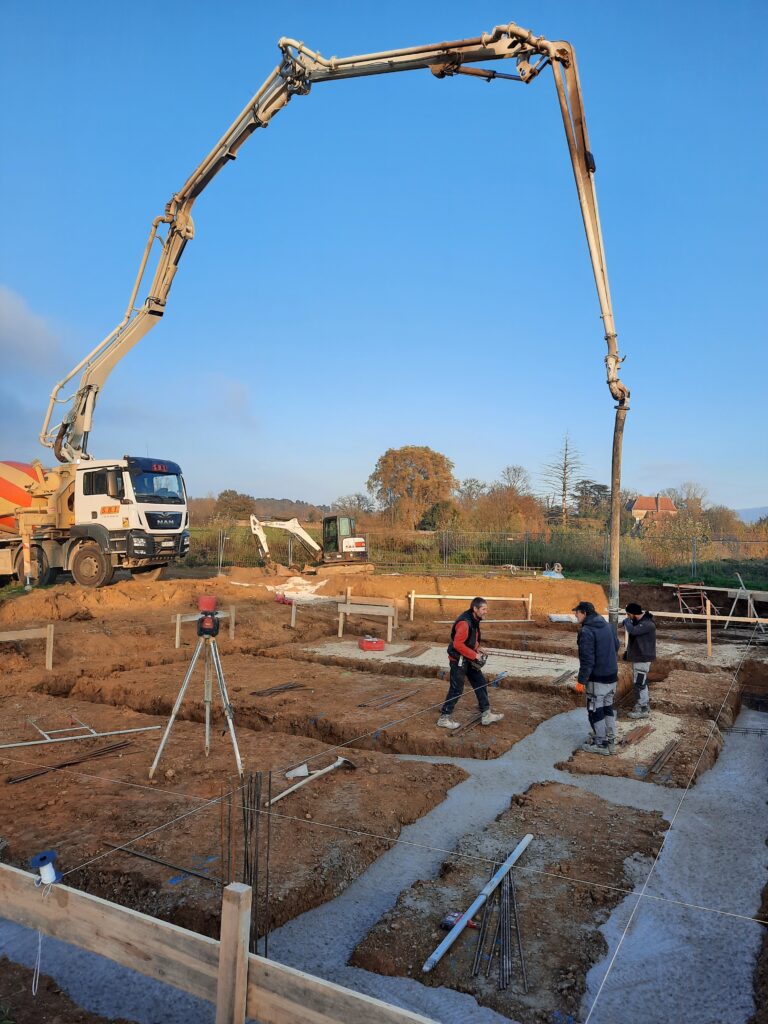

Les fondations sont coulées, le chantier avance !
12 novembre 2024

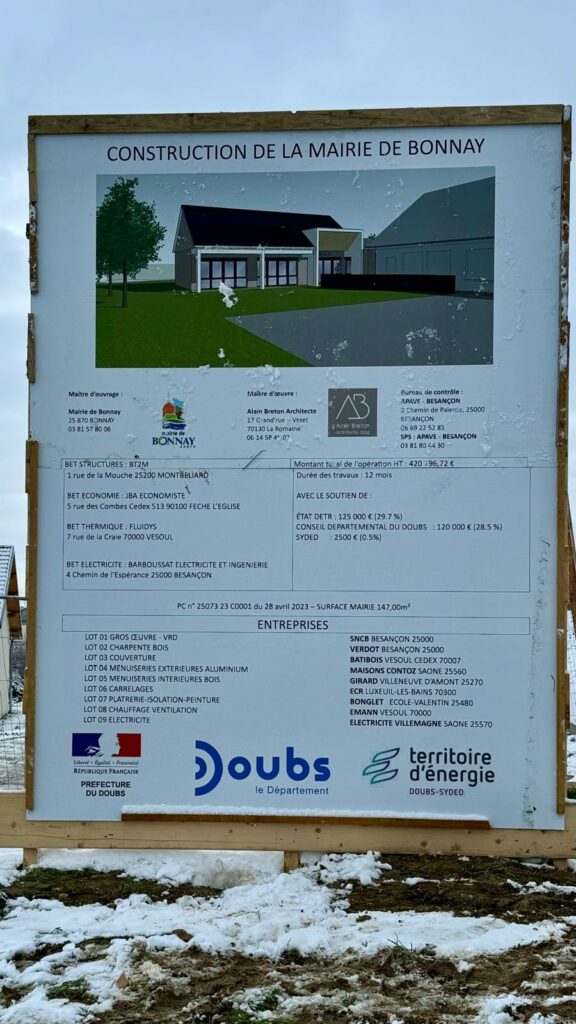

Le nouveau bâtiment démarre !
Les fouilles sont creusées
7 novembre 2024

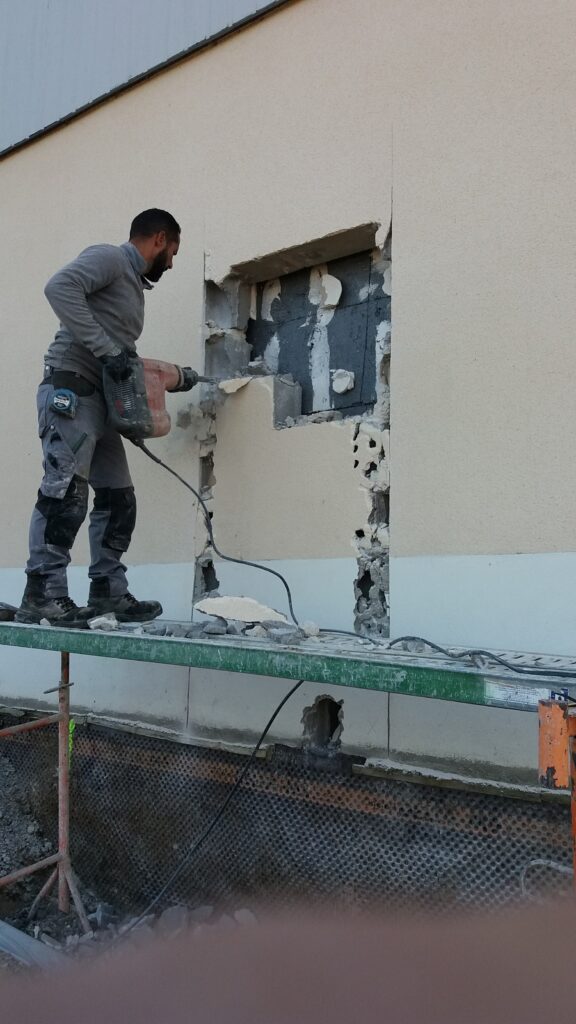

Une porte est percée dans le mur de la bibliothèque pour permettre l’accès entre les deux bâtiments.
Cela impacte malheureusement sur l’utilisation de la petite salle du fond qui devient inaccessible pour les activités.
4 novembre 2024
Enfin, nous y sommes ! Les travaux de construction de la nouvelle mairie s’annoncent.
